甚麼是「舊廈公共電力裝置安全升級資助計劃」?

鑑於本澳很多大廈的公共電力裝置因長期缺乏定期妥善保養及維修更新,對居民的安全構成潛在危險。繼2020至2023年推出第一期計劃後,澳電股東於2026年再次出資3,000萬澳門元成立「舊廈公共電力裝置安全升級資助計劃」,主動協助低窪地區及其他地區樓齡超過30年的住宅樓宇升級公共電力裝置,以消除安全隱患。

哪些樓宇符合申請資格?
  • 低窪地區受水浸影響供電的住宅樓宇(不包括舖位)
  • 其他地區樓齡為30年或以上的住宅樓宇(不包括舖位)
  • 其公共電力裝置被澳電評為危險、有迫切更新需要的高危個案
  • 不符合現行澳電技術規範
  • 不屬於經濟房屋或社會房屋
澳電如何篩選合資格樓宇?

澳電以其專業的知識和操守,以公平、公正和嚴謹的原則作評估及篩選。以保障公眾安全為首要準則,優先處理存在即時用電危險、低窪地區受風暴潮影響,或確定為不符合現行澳電電力技術規範的高危樓宇個案。

公共電力裝置升級後有何效益?

升級後可大幅提升大廈整體用電安全,同時有效降低低窪地區電力裝置因水浸而損壞的風險,保障供電穩定性。

工程包括哪些電力裝置?

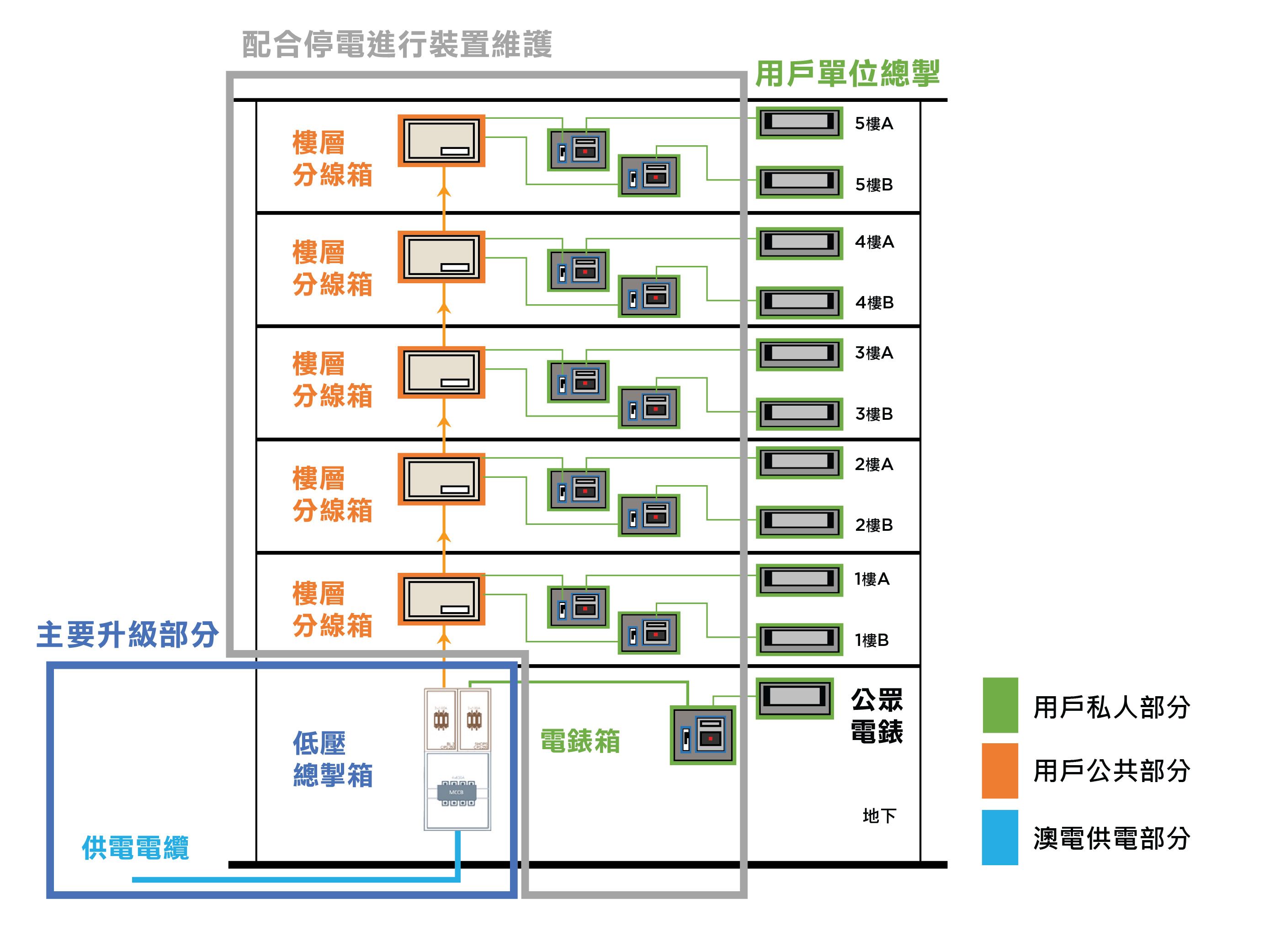

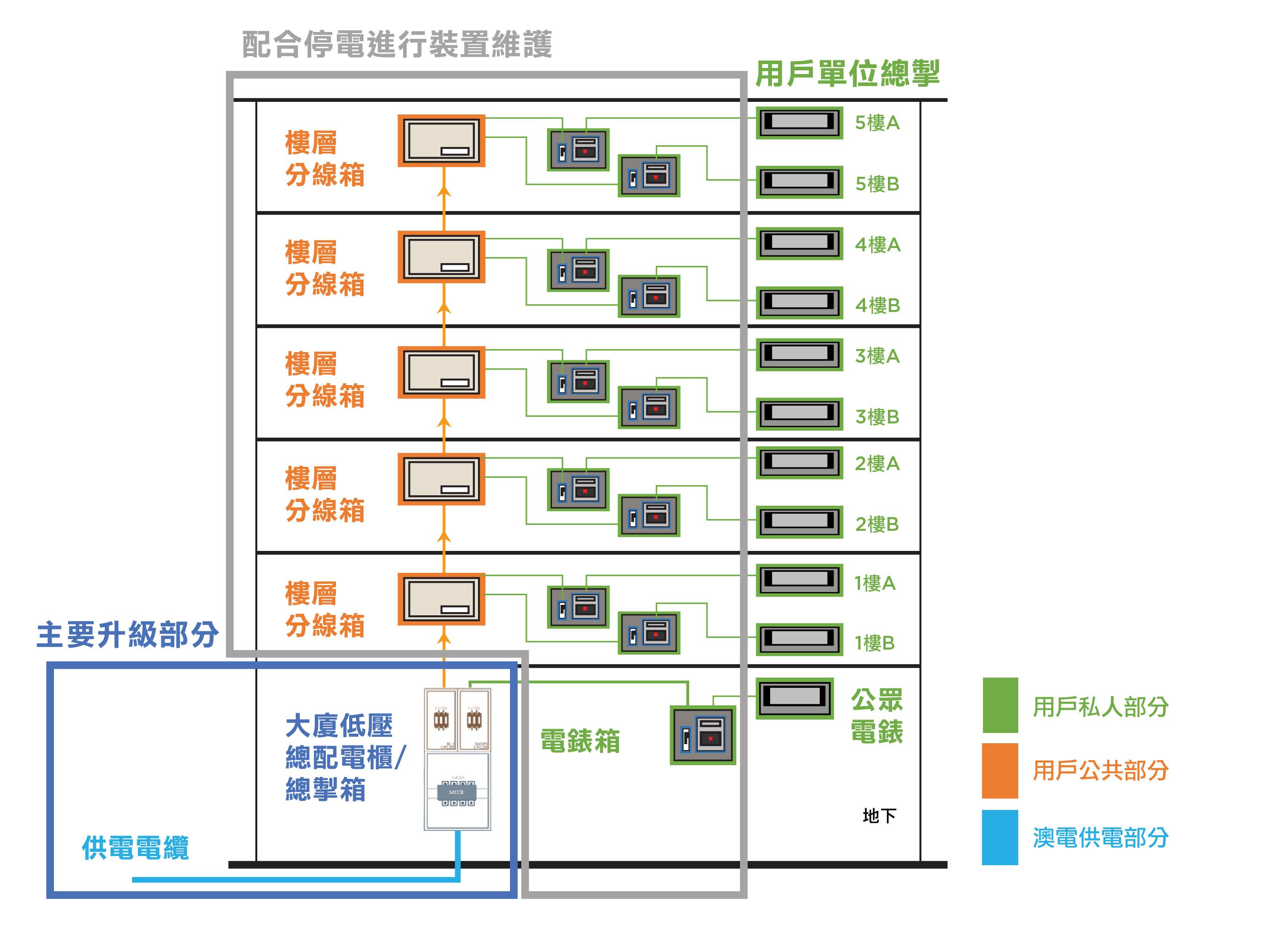

資助工程範圍主要為大廈低壓總配電櫃/總掣箱的更新/升級工程,不包括大廈公共電力裝置(電錶箱、上升總線及上升線分線箱),亦不包括由電錶後至客戶室內的部份,以及大廈內任何最終用電設備。

資助範圍是否涵蓋單位內的電力裝置?

本計劃不包括由電錶後至客戶室內的部份,以及大廈內任何最終用電設備。

資助範圍是否包括電力裝置的維修保養?

對於未納入更新或升級範圍的公共電力裝置,可於工程停電期間同步進行基礎維護工作,例如清潔除塵、加強絕緣保護等簡易保養措施。

工程完成後,是否可以立即申請加大電錶?

如個別客戶有加大用電需求,相關客戶工程可配合是次升級計劃一併安排並由承包商統一施工,惟相關費用需由客戶自行承擔。

如何申請資助計劃?

收到邀請函的業主,須先委任一名業主代表,並取得至少30%業權份額(以房屋局提供的大廈業主名冊為準)的業主簽名同意參與計劃,即可啟動申請流程。在澳電向土地工務局提交入則申請前,同意參與的業權份額須超過50% 。

未收到邀請函但符合資格的業主,歡迎致電資詢通2833 9911 與我們聯絡。澳電將派員評估大廈電力裝置情況。如確認符合資格,將向該大廈發出正式邀請函。

如何查詢單位所佔業權份額?

單位所佔業權份額以房屋局提供之大廈業主名冊為依據。澳電將在業主同意參與計劃後,協助向房屋局查詢或申請。

若收到邀請函後暫時不參與,日後還能申請嗎?

本計劃總金額為3,000萬澳門元,資金用畢即告結束,不再延續。因此,若於資金用完後才提出申請,將無法再參與。

申請資助流程是怎樣的?
我需要支付多少費用?

升級計劃工程費用將由計劃資金及大廈業主共同承擔,每戶只需支付1,000澳門元,其餘超過80%的費用將由澳電資助。

如何繳費?

在取得足夠業權份額同意後,澳電將向業主發出確認信及通知繳付相關費用(每戶1,000澳門元)。費用可透過澳電APP、澳電網上服務,或親臨澳電客戶服務中心支付。

已繳費用可以退還嗎?

若升級工程因未能滿足入則要求、環境因素或不可抗力等原因導致無法進行而取消,澳電將全數退還已收取的費用予相關業主。惟工程一旦開展,已繳費用將不予退還。

工程一般需時多久?

由申請入則及准照至完成工程,一般需時約6至9個月;而現場工程則約需一星期。

業主可自行委託承包商進行工程嗎?

參與此計劃的工程將統一由澳電委託之承包商負責提供。

工程期間需要停電嗎?

一般情況下,工程僅需停電一天進行;若涉及多於一天,承包商會提前與業主協商安排。

工程後設有保固期嗎?

當升級工程完成後,承包商將發出「竣工通知書」,並提供為期一年的保固期。若因工程用料或施工質量問題導致瑕疵或損壞,承包商將負責修復。

計劃中升級的電力裝置所有權誰屬?

大廈公共電力裝置屬業主共同擁有,施工期間及保固期內的工程責任由承包商承擔,工程竣工並經大廈代表確認收貨後,有關裝置的日常維護與保養責任則歸屬業主。
